Waktu tenggang yang pendek tidak mempunyai nilai apa-apa jika rute, material, kapasitas, pemrosesan luar, dan pekerjaan inspeksi yang mendasarinya belum dikonfirmasi. Bagi para insinyur dan pembeli, pertanyaan penting bukan hanya seberapa cepat pemasok mengatakan mereka dapat melakukan pengiriman, namun bagaimana tanggal tersebut ditentukan dan bagaimana risiko yang muncul akan dikelola. Keandalan waktu tunggu pemesinan CNC berasal dari konversi cakupan teknis menjadi rencana produksi menyeluruh dengan ketergantungan yang jelas, kapasitas realistis, gerbang keputusan, dan aturan peringatan dini. Artikel ini berfokus pada kontrol jadwal dan kredibilitas tanggal janji daripada mengulangi faktor umum yang membuat pemesinan lebih cepat atau lebih lambat.

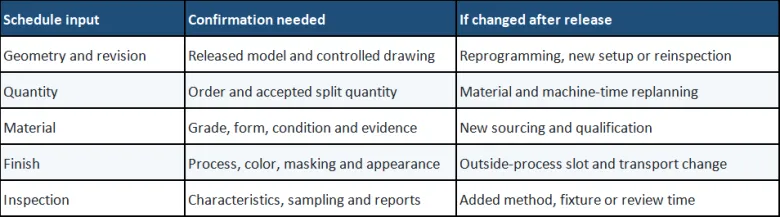

Perkiraan anggaran awal mungkin didasarkan pada kompleksitas bagian dan kondisi antrian yang khas. Komitmen yang dapat diandalkan memerlukan revisi, kuantitas, material, penyelesaian akhir, cakupan inspeksi, dan dasar pengiriman saat ini untuk ditinjau bersama. Jika masukan penting masih terbuka, maka tanggalnya harus dinyatakan sebagai kondisional dan bukannya disajikan sebagai hal yang tetap. Ketentuan Tanggal untuk Dipisahkan Validitas penawaran dan asumsi tanggal pelepasan pesanan. Waktu tunggu produksi dan peristiwa yang memulai jam. Tanggal pengiriman yang direncanakan versus tanggal kedatangan yang diminta. Tanggal persetujuan pelanggan yang bergantung pada jadwal. Waktu transit, bea cukai, dan persyaratan pengiriman di luar kendali produksi.
Suatu suku cadang mungkin memerlukan pengadaan stok, penggergajian, beberapa pengaturan pemesinan, deburring, perlakuan panas, penggilingan, penyelesaian permukaan, inspeksi, dokumentasi, dan pengepakan pelindung. Setiap langkah memiliki durasi, antrian, dan pendahulunya. Menghilangkan satu tahap dapat membuat penawaran terlihat lebih cepat dan membiarkan tanggal pengiriman sebenarnya tidak berubah.
Ketersediaan bahan tergantung pada kualitas, bentuk, ukuran, kondisi, kuantitas dan persyaratan sertifikat apa pun. Pemasok mungkin memiliki akses terhadap paduan umum namun tidak memiliki sifat, ketebalan pelat, atau kualitas plastik rekayasa yang ditentukan. Konfirmasi harus mencakup kebutuhan sebenarnya, tidak hanya kelompok materi yang luas. Alternatif yang disetujui dapat melindungi jadwal, namun harus disepakati sebelum digunakan. Mengganti bahan untuk memulihkan waktu tanpa izin dapat menimbulkan risiko fungsional, peraturan, atau ketertelusuran.
Jam spindel yang tersedia saja tidak menentukan kapasitas. Jadwalnya mungkin bergantung pada mesin 3-sumbu, 4-sumbu, atau 5-sumbu yang sesuai, pemrogram berpengalaman, pegangan kerja tertentu, akses inspeksi, perkakas, dan operator yang dapat mengatur proses. Kemacetan bersama dapat mempengaruhi beberapa pesanan sekaligus. Perencanaan yang andal mencadangkan sumber daya yang terbatas untuk jangka waktu yang diharapkan dan mencakup pekerjaan penyiapan, pembuktian, dan inspeksi yang realistis. Hal ini juga mengakui bahwa pekerjaan-pekerjaan mendesak yang dimasukkan ke dalam antrean dapat menggeser komitmen-komitmen lain kecuali kapasitas atau prioritas secara aktif diseimbangkan kembali.
Tanggal yang dijanjikan hanya stabil bila input produksi stabil. Perubahan yang terlambat pada geometri, kuantitas, toleransi, material, hasil akhir, atau pelaporan dapat memerlukan stok baru, program yang direvisi, inspeksi berbeda, atau pemrosesan luar yang berulang. Proyek harus memiliki gerbang pelepasan yang jelas dan tinjauan dampak perubahan setelah gerbang tersebut.
Anodisasi, pelapisan, perlakuan panas, pasivasi, dan proses khusus lainnya dapat menambah waktu antrian, transportasi, dan waktu verifikasi masuk. Pemasok permesinan harus memastikan ruang lingkup proses luar dan slot yang direncanakan ketika pemasok tersebut mengendalikan pengiriman secara material. Pemulihan tidak boleh bergantung pada melewatkan penyelesaian akhir yang diperlukan, memperpendek proses yang terkendali, atau pengiriman sebelum penerimaan. Jika proses luar mengubah tanggal, pemasok harus mengomunikasikan dampaknya dan opsi kepatuhan yang tersedia.
Penyelesaian pemesinan bukanlah kesiapan pengiriman. Penghapusan duri, pembersihan, verifikasi penyelesaian, inspeksi dimensi, peninjauan laporan, pengumpulan sertifikat, dan pengepakan pelindung semuanya dapat dilakukan setelah operasi pemotongan terakhir. Untuk batch kecil, laporan terperinci mungkin memerlukan waktu terampil yang berarti bahkan ketika bagian-bagiannya sudah sesuai. Jadwal yang dikutip harus mencerminkan bukti yang disepakati. Menambahkan laporan dimensi lengkap, inspeksi pihak ketiga, atau pengemasan khusus setelah produksi dimulai dapat mengubah tanggal rilis.
Suatu rencana menjadi dapat dikontrol ketika mempunyai gerbang perantara yang mengungkapkan apakah jalur kritis tersebut bertahan. Pencapaian yang sesuai berbeda-beda tergantung proyek, namun dapat mencakup pelepasan persyaratan, penerimaan material, penyelesaian penyiapan pertama, pengiriman proses luar, inspeksi akhir, dan pelepasan pengiriman. Tetapkan pemilik dan tanggal yang direncanakan untuk setiap pencapaian penting. Lacak penyelesaian aktual dan jalur yang tersisa, bukan hanya persentase penyelesaian. Tingkatkan ketika pencapaian yang terlewat menghabiskan waktu pemulihan yang tersedia. Menghitung ulang tanggal janji ketika perubahan yang disetujui mengubah rute.
Suatu jadwal membutuhkan kelonggaran untuk variasi normal, namun batas sewenang-wenang yang tersembunyi tidak menggantikan perencanaan. Buffer harus ditempatkan jika terdapat ketidakpastian, seperti konfirmasi material, pembuktian bagian pertama atau pemrosesan di luar, dan dipantau seiring kemajuan proyek. Untuk bagian berulang yang matang, riwayat proses yang ditunjukkan mungkin mendukung perbedaan dari prototipe dinding tipis baru atau komponen multi-proses. Pemasok harus menghindari menampilkan setiap proyek sebagai hal yang dapat diprediksi secara merata.

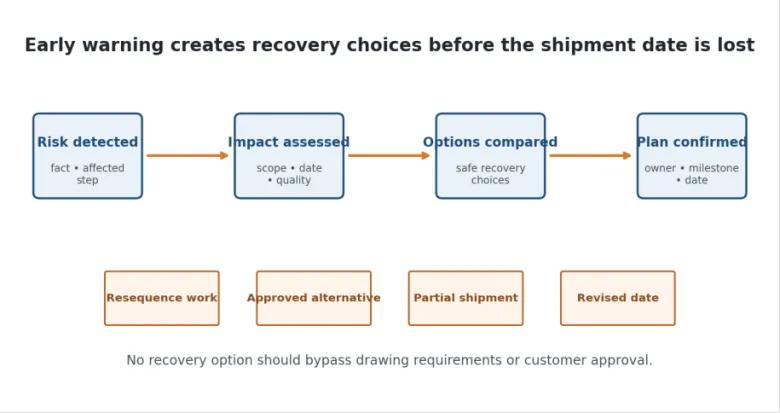

Ketika risiko muncul, pemasok harus menilai cakupan yang terkena dampak, dampak kualitas, dan jalur kritis yang tersisa. Respons yang mungkin dilakukan adalah dengan melakukan pekerjaan mandiri, memesan sumber daya alternatif yang sesuai, mengatur material yang disetujui atau alternatif penyelesaian, atau mengusulkan pengiriman sebagian. Setiap opsi memiliki trade-off dan mungkin memerlukan persetujuan pelanggan.
Mengirimkan subset yang terverifikasi dapat mendukung pembangunan yang mendesak sementara kuantitas yang tersisa terus berlanjut, namun hal ini tidak secara otomatis bermanfaat. Pelanggan mungkin memerlukan set lengkap yang cocok, satu paket inspeksi, atau pengiriman gabungan. Identitas bagian, kuantitas, dokumentasi dan tanggal yang tersisa harus jelas.
Peristiwa apa yang mengawali waktu tunggu produksi yang dikutip? Apakah materi yang ditentukan dan sertifikat yang diperlukan telah dikonfirmasi? Operasi atau proses luar manakah yang mengontrol jalur kritis? Persetujuan teknis apa yang harus diselesaikan oleh pelanggan, dan pada tanggal berapa? Apakah inspeksi, dokumentasi, penyelesaian akhir, dan pengepakan termasuk dalam janji? Pencapaian apa yang akan dilaporkan, dan kapan risiko jadwal akan ditingkatkan? Jika risiko terjadi, opsi pemulihan kepatuhan apa yang dapat dievaluasi?
Keandalan waktu tunggu pemesinan CNC diciptakan oleh rencana ujung ke ujung, bukan oleh angka optimis dalam kutipan. Janji yang kredibel menghubungkan persyaratan yang dikeluarkan, material yang dikonfirmasi, kapasitas terbatas, proses luar, inspeksi, pengepakan, pencapaian, dan aturan pemulihan. Prototipe GZ mendukung prototipe mesin CNC dan batch kecil pada logam dan plastik rekayasa menggunakan kemampuan 3 sumbu, 4 sumbu, dan 5 sumbu. Jadwal yang paling dapat diandalkan dapat ditinjau ketika RFQ mencakup file terkini, kuantitas, material, penyelesaian, cakupan inspeksi, dan dasar pengiriman yang diperlukan. Jika suatu proyek memiliki tanggal pembangunan yang penting, sampaikan jumlah yang dibutuhkan dan alasan tanggal tersebut penting. Konteks tersebut membantu pemasok mengevaluasi pencapaian, opsi pengiriman terpisah, dan ketergantungan sebelum membuat komitmen. Untuk pertanyaan apa pun mengenai konten artikel ini, silakan hubungi 彭小姐: info@gz-proto.com/WhatsApp +8613215160679.
Penjelasan Waktu Tunggu Pemesinan CNC — Apa yang Sebenarnya Mempengaruhi Pengiriman — tautan dari pendahuluan dan Bagian 12. Bagaimana Prototipe GZ Menangani Proyek CNC dari RFQ hingga Pengiriman — tautan dari Bagian 2 dan 5. Cara Memilih Pemasok Pemesinan CNC Tiongkok — tautan dari Bagian 4 dan 12. Kontrol Kualitas Pemesinan CNC dan Transparansi Inspeksi — tautan dari Bagian 7. Komunikasi Proyek Pemesinan CNC — tautan dari Bagian 8 dan 10.
December 23, 2025
January 16, 2024
May 28, 2024
Email ke pemasok ini
December 23, 2025
January 16, 2024
May 28, 2024
Privacy statement: Your privacy is very important to Us. Our company promises not to disclose your personal information to any external company with out your explicit permission.
Fill in more information so that we can get in touch with you faster
Privacy statement: Your privacy is very important to Us. Our company promises not to disclose your personal information to any external company with out your explicit permission.
